今日房縣網訊 記者 楊正強 通訊員 任翔 陳夢園 報道:為滿足城區人民群眾日益增長的電力需求,保障冬季高峰穩定供電。12月10日,房縣110千伏陵州變電站#2(2號)主變增容工程正式啟動。

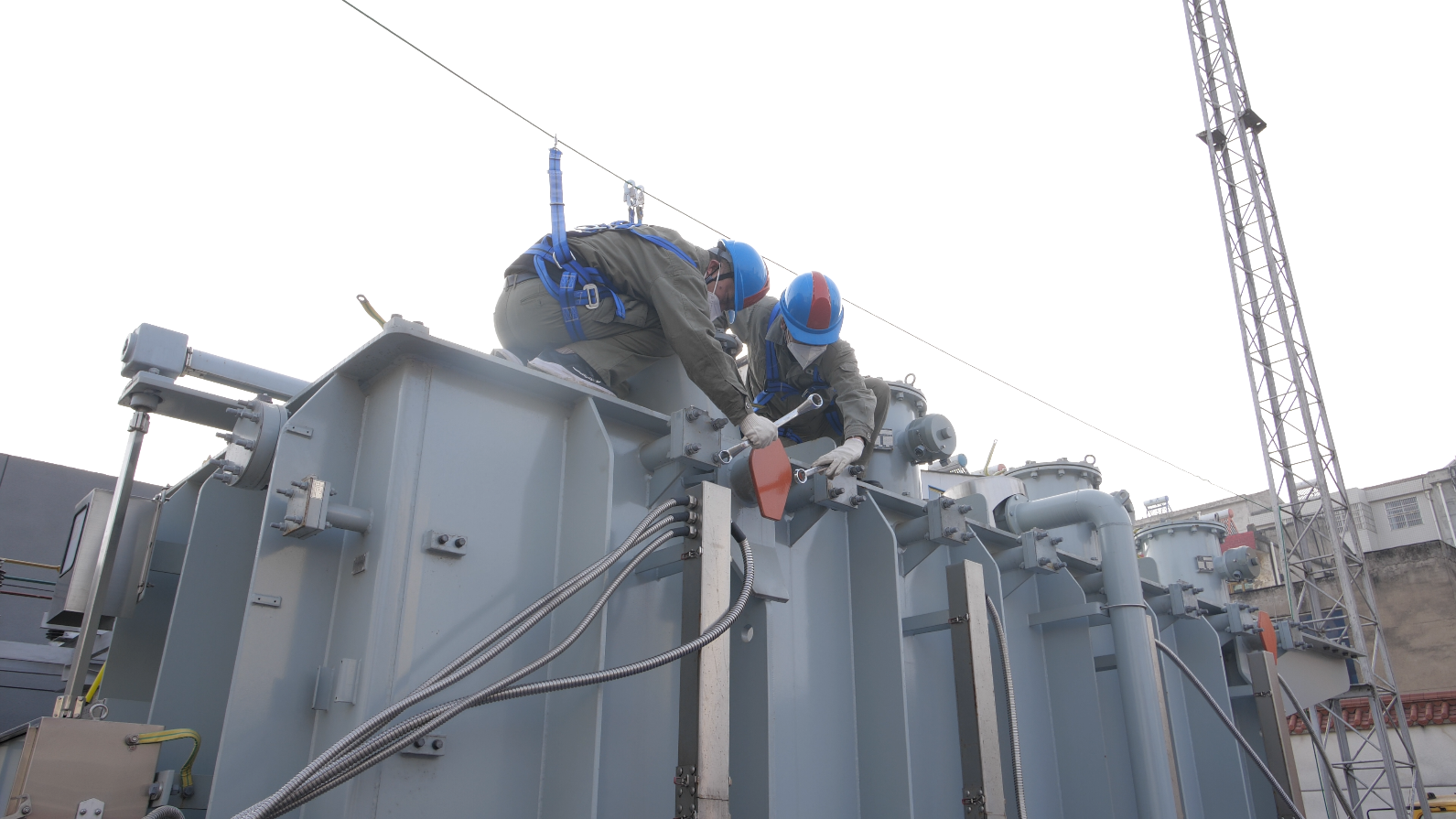

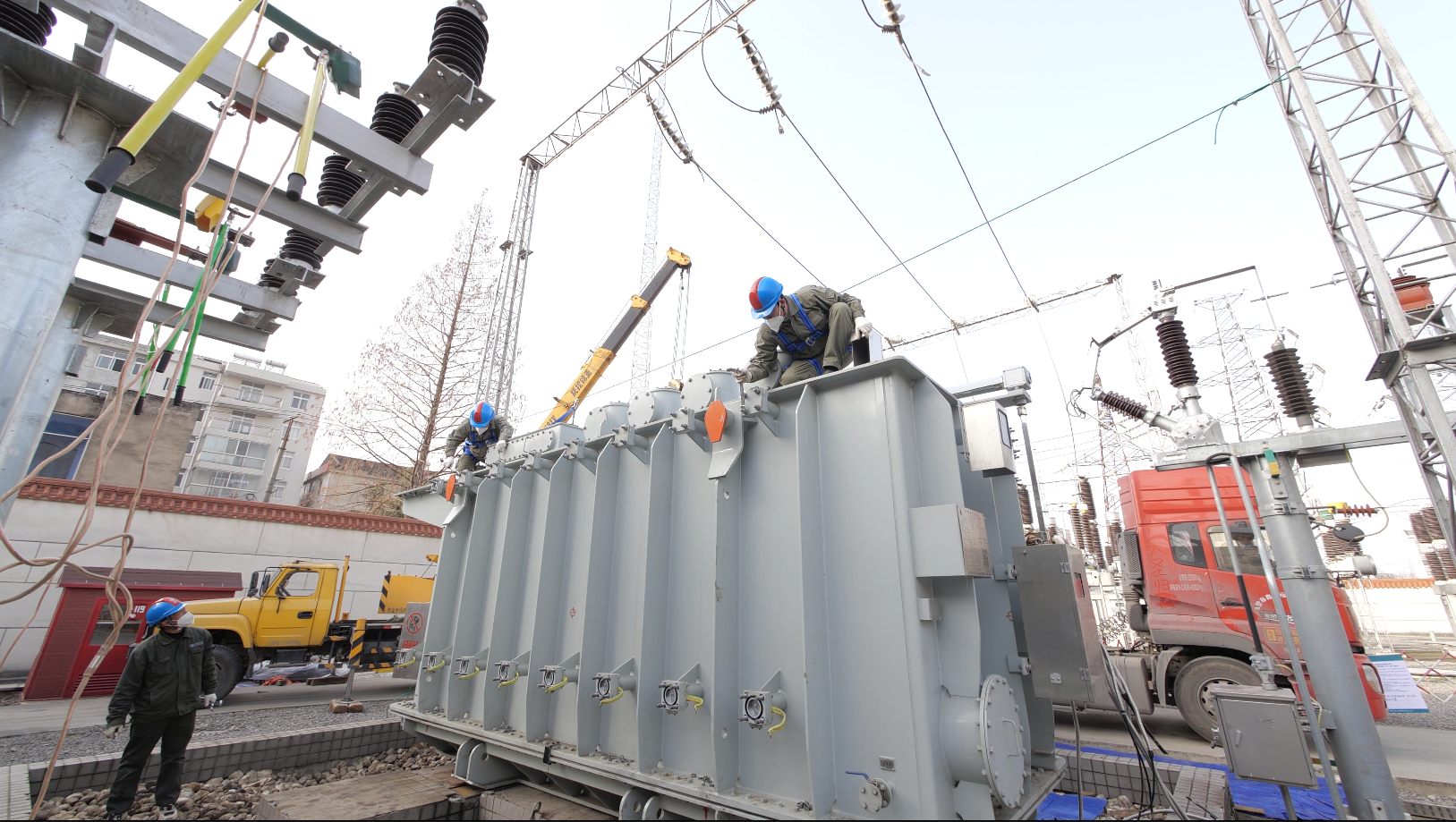

施工現場,施工人員將#2主變附掛配件拆卸后,用吊車將變壓器主體拆除吊離。為保證施工進度,整個拆除工作持續到凌晨2點。拆除工作完成后,施工人員使用枕木將新的#2主變運送到指定位置進行安裝固定,用吊車將油枕、散熱器、套管等附件逐一安裝到位。整個建設過程持續48小時,施工人員加班加點,密切配合,克服困難,完成了#2新主變主體安裝工作。

近年來,隨著城區用電量不斷攀升,原有的#2主變重載運行。為有效緩解電網壓力,提高供電可靠性,國網房縣供電公司積極爭取電網改造項目,迅速啟動房縣110千伏陵州變電站#2主變增容工程,目前已完成#2主變主體安裝工作,預計 12月20日可完工投運。該項目完工后,將滿足近幾年房縣城區日益增長的負荷需求,解決城區電網卡口問題,為全縣經濟社會發展提供更加堅強的電力保障。
國網房縣供電公司副總經理 王軍:國網房縣供電公司認真貫徹落實黨的二十大精神,以實干謀發展,以實際行動踐行“人民電業為人民”的宗旨。公司積極向上爭取項目,加快電網升級的速度,為110千伏陵州變電站樞紐站的主變進行擴容,我們舉全公司之力,奮戰20天,堅決在12月20日以前完成所有的項目施工,為提高房縣的供電能力和供電可靠性打下堅實的基礎。
